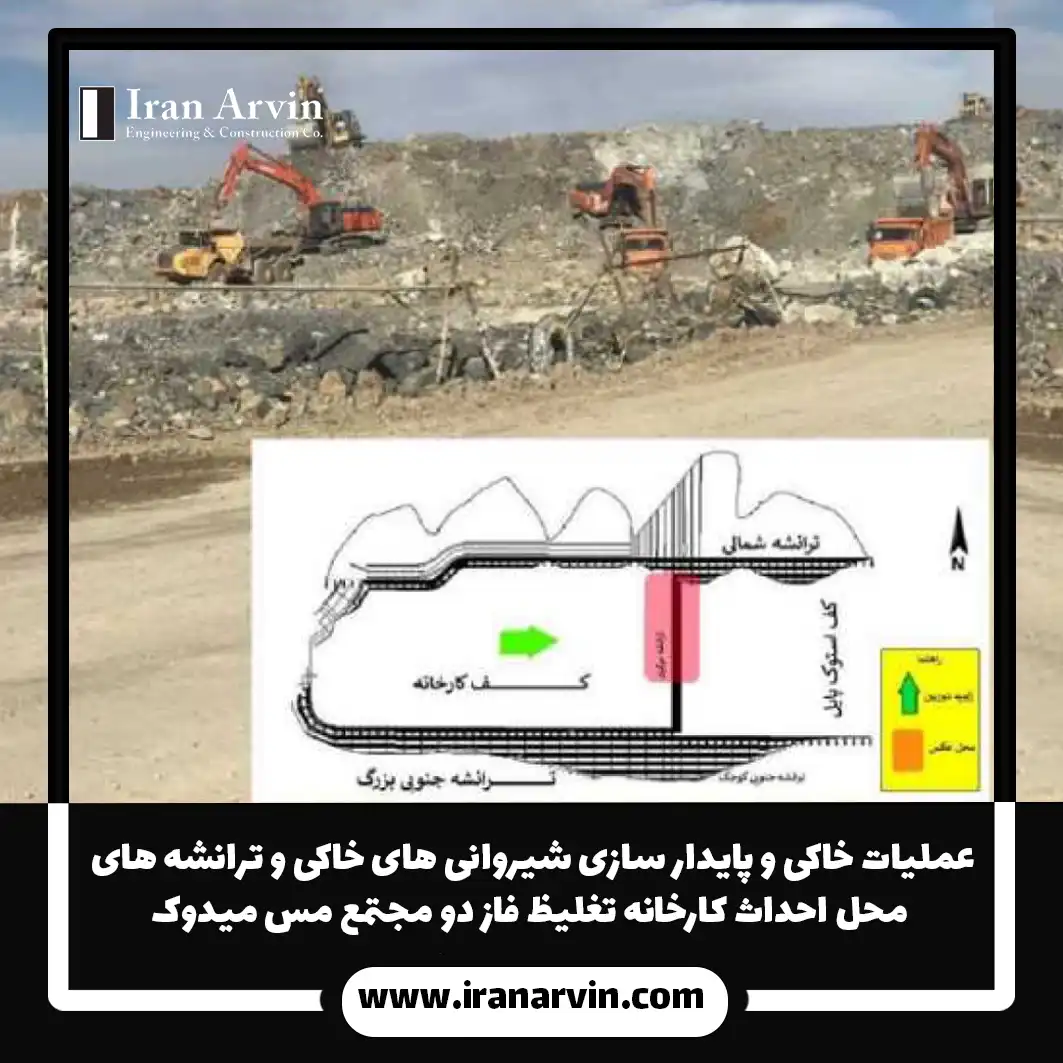

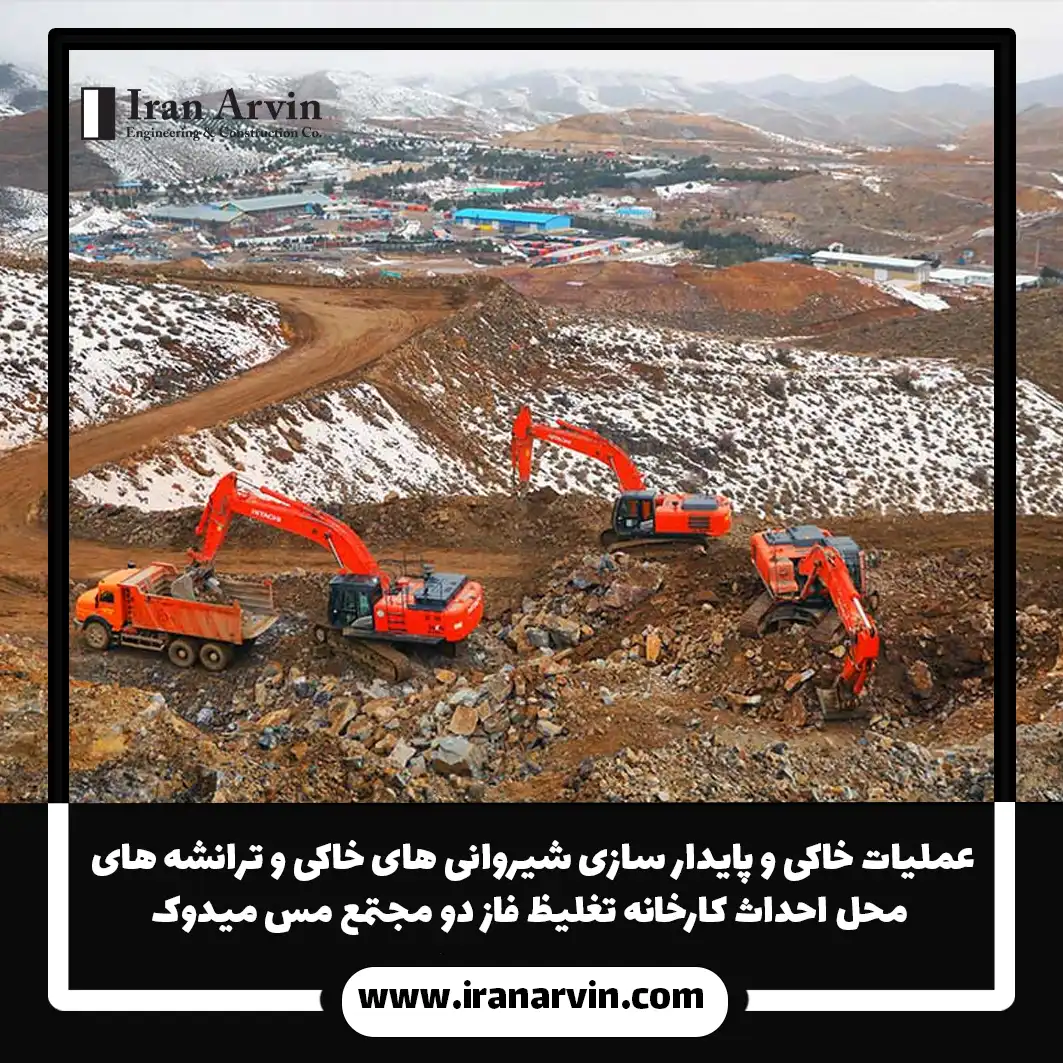

عملیات خاکی و پایدار سازی شیروانی های خاکی و ترانشه های محل احداث کارخانه تغلیظ فاز دو مجتمع مس میدوک

کارفرما: شرکت خدمات فنی و مهندسی
صنایع و معادن کانی مس
محل اجرای پروژه: استان کرمان
مدیر عامل ایران آروین : سیامک سلطانیان
تاریخ شروع: ۱۴۰۱/۵/۸
پیشرفت پروژه: ۱۰۰٪
مصالح:
تامین خاک مناسب برای خاکریزی، کلیه مصالح لازم برای عملیات پایدارسازی ترانشهها، میلگرد، آهن آلات، رنگ، پیچ و مهره، با رده مقاومتی درج شده در نقشهها و تمامی مصالح مورد نیاز عملیات اجرائی
عملیات اجرائی:
عملیات اجرائی آماده سازی و اجرای عملیات خاکی و پایدارسازی شیروانی و ترانشههای محل پروژه توسعه تغلیظ فاز ۲ میدوک شهر بابک شامل عملیات کندن زمین با چکش یا انفجار، خاکبرداری، گودبرداری، پیکنی، کانالکنی، ترانشهکنی، بارگیری و حمل و تخلیه در محل مناسب دپو، خاکریزی (بخش، رگلاژ، آبپاشی و تراکم) پایدارسازی شیروانیها و ترانشهها به روش دوخت (Nailing)، اجرای کامل کارهای بتنی و شانکریت و عملآوری بتن و انجام کلیه آزمایشات و کنترل کیفی و… میباشد.
ماشینآلات و تجهیزات:

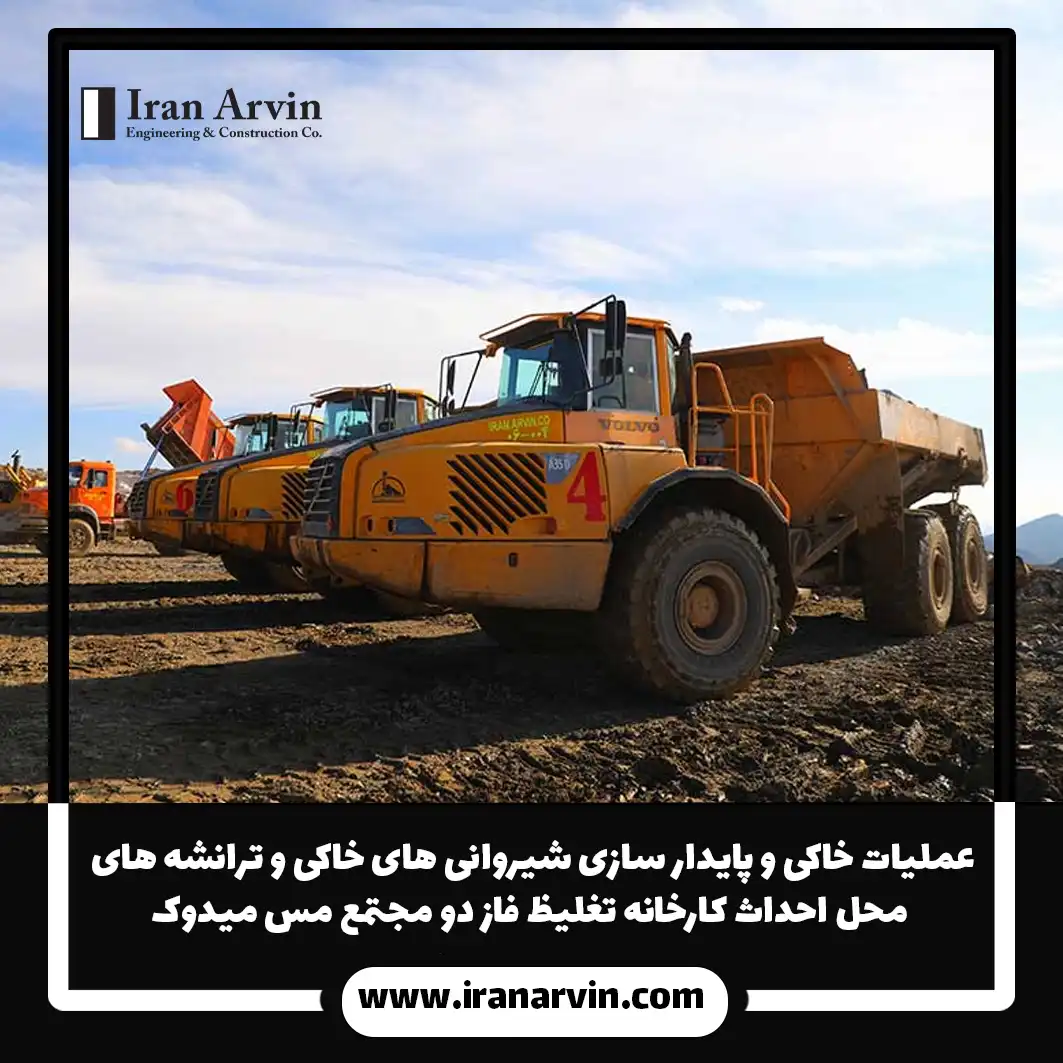

تامین کلیه ماشینآلات سبک و سنگین شامل: بلدوزر، بیل مکانیکی با چکش، دریل واگن، لودر، گریدر، تانکر آبپاش، غلتک، دامپتراک، تراکتور، کامیون، بابکت، ماشین سواری، کامیون، دیزل ژنراتور، و… ، تجهیزات موردنیاز جهت اجرای آرماتوربندی (تجهیزات خم، برش و کوپلینگ آرماتور) خاموت زن، تجهیزات عملیات چالزنی، دستگاههای تزریق، کمپرسور، شلنگ تزریق و تخلیه دوغاب، حوضچه یا مخزن مانیکسور و تجهیزات عملیات پایدار سازی (نیلینگ)، سوراخکاری، برشکاری، جوشکاری، تمیزکاری، سندبلاست و رنگ آمیزی، تجهیزات و ماشین آلات کارهای بتنی، بالابرها، جرثقیل، سکوها و سایر وسایل مورد نیاز انجام عملیات.
معدن مس میدوک در فاصله ۴۲ کیلومتری شمال شرقی شهرستان شهر بابک و ۱۳۲ کیلومتری شمال غربی معدن مس سرچشمه قرار گرفته است. فاصله مستقیم آن تا شهرستان شهر بابک ۲۷ کیلومتر و تا سرچشمه ۸۰ کیلومتر است و بلند ترین نقطه ارتفاعی این منطقه در تراز ۲۸۰۰ متری از سطح دریا قرار دارد. این معدن پورفیری در بخش شمال غربی مجموعه آتشفشانی رسوبی دهج ساردوئیه کرمان و در جنوب شرقی کمربند آتشفشانی ارومیه دختر قرار دارد،
ایران آروین در این پروژه عملیات ژئوتکنیک به همراه مطالعات زمین شناسی مهندسی و تحلیل پایداری ترانشه مجتمع مس میدوک در را دستور کار دارد.
فعالیت های در دستور کار:
- اجرای کامل تجهیز کارگاه
- تامین مواد ناریه و آتشباره و اجرای عملیات انفجار
- عملیات کندن زمین توسط چکش های هیدرولیکی، بیل مکانیکی پاکت و بلدوزر و بارگیری و حمل به محل دامپ تخلیه
- تامین کامل کلیه مصالح مورد نیاز عملیات پایدارسازی شیروانی ها و ترانشه ها به روش نیلینگ
- اجرای کامل عملیات مش بندی و شاتکریت به منظور پایدارسازی شیروانی ها و ترانشه ها
- تهیه و تامین خاک مطابق مشخصات فنی ابلاغی و منظم به قرارداد
- اجرای عملیات خاکریزی
- شرکت ایران آروین پس از ابلاغ پروژه سریعا و با حداکثر توان لجستیکی و تیم های اجرایی و فنی خود در محل پروژه مستقر شدند؛ این پروژه شامل عملیات آماده سازی و اجرای عملیات خاکی و پایدار سازی شیروانی و ترانشه ها می باشد.
- احجام تقریبی پروژه:

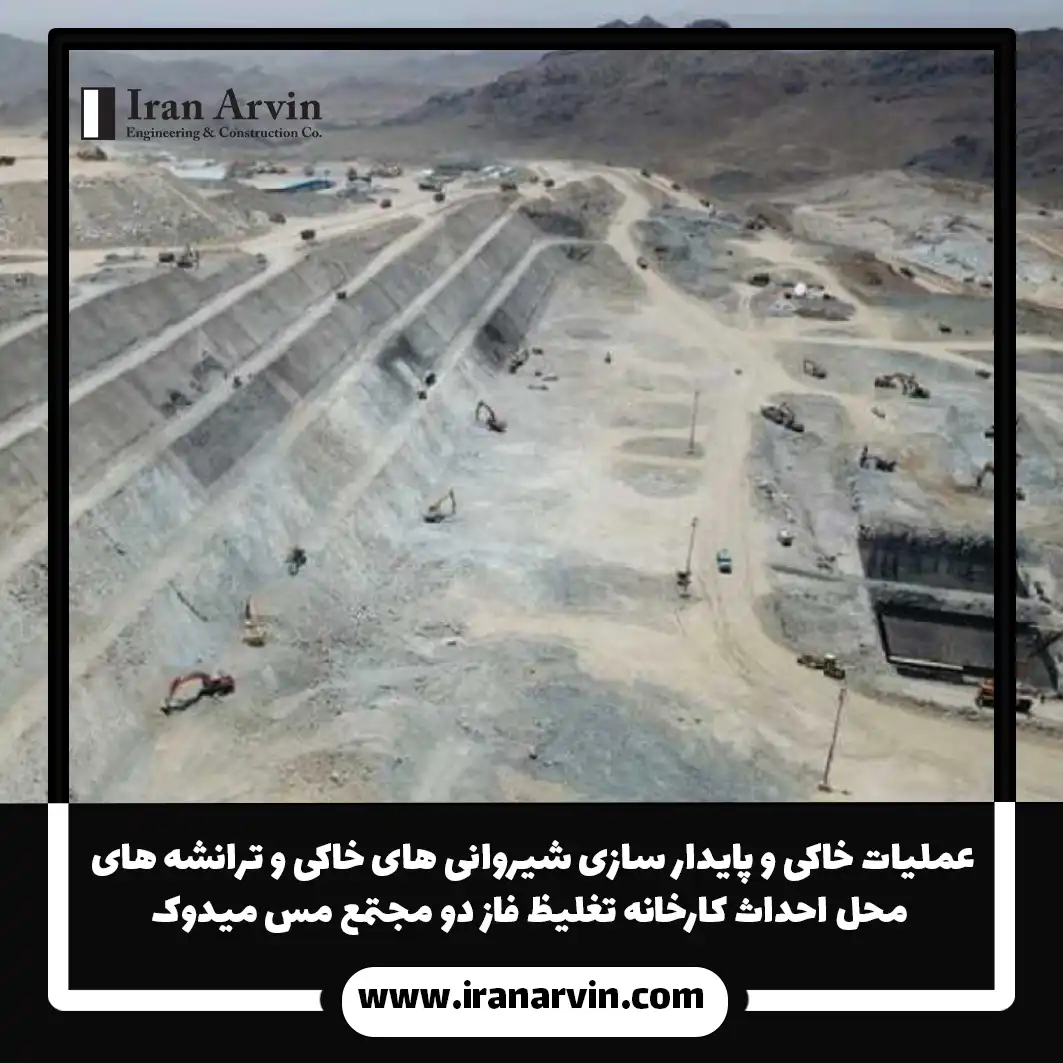

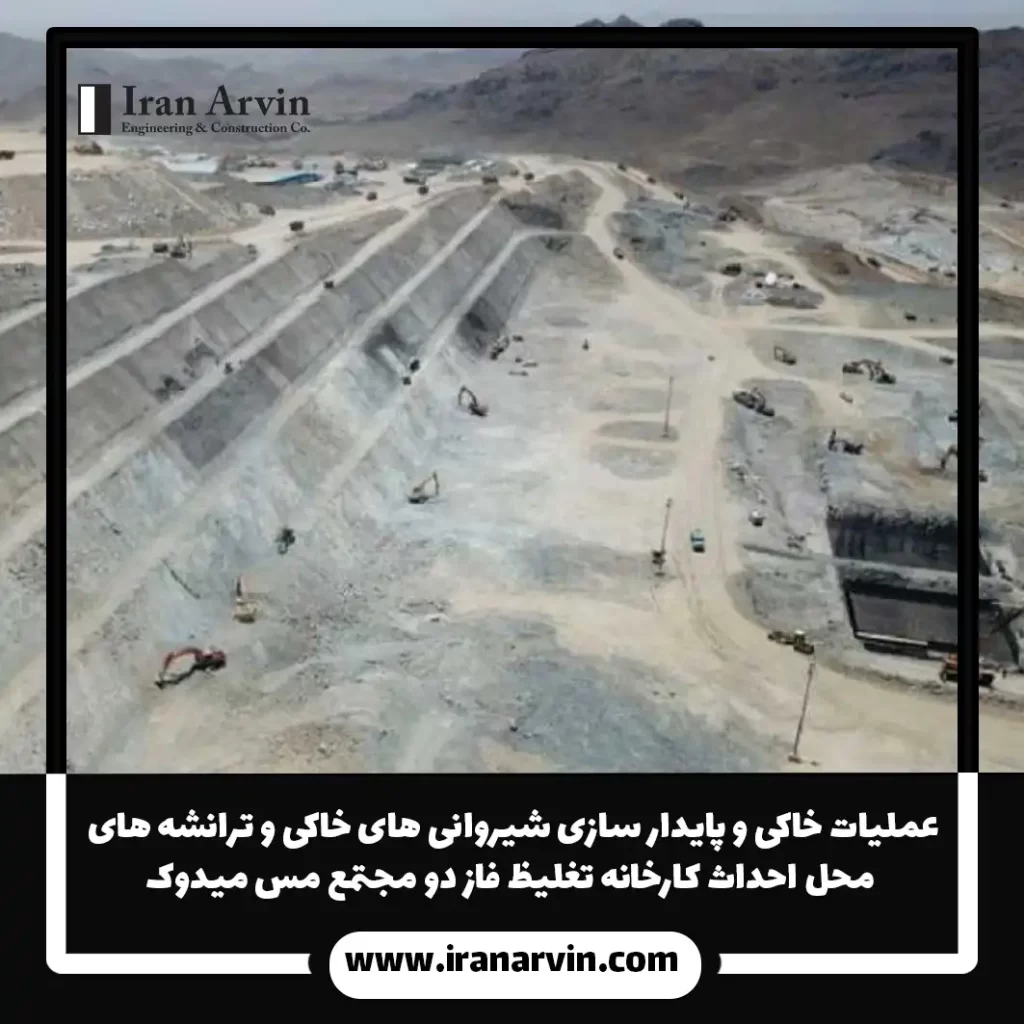

- حجم اولیه خاکبرداری حدود ۲.۰۰۰.۰۰۰ متر مکعب
- حجم عملیات شاتکریت حدود ۴۵.۰۰۰ مترمربع
- حجم عملیات نیلینگ حدود ۴.۰۰۰ متر
- حجم عملیات حفاری انفجاری حدود ۲۰۰.۰۰۰ متر
- حجم عملیات انفجاری حدود ۳۰۰.۰۰۰ کیلوگرم
- وضعیت ماشین آلات و تجهیزات مستقر شده توسط شرکت ایران آروین:
- انواع بیل مکانیکی پیکور و پاکت تعداد ۲۲ دستگاه
- انواع بلدوزر تعداد ۱۱ دستگاه
- انواع دریل واگن تعداد ۱۵ دستگاه
- انواع دامپ تراک تعداد ۷ دستگاه
- کمپرسی ۲۰ تن تعداد ۱۱ دستگاه
- ژنراتور، کمپرسور و … به تعداد مورد نیاز
شرکت ایران آروین در این پروژه تعداد پرسنل مستقیم و غیر مستقیم حدود ۳۵۰ نفر اشتغالزایی کرده است. این شرکت سالهاست که در بزرگترین پروژه های نفتی، مهندسی، عمرانی و صنعتی ایران عزیز مشارکت داشته است و قدم های بزرگی برای آبادانی ایران عزیز برداشته است.
