احداث خط لوله ۴۲ اینچ گاز ترش عسلویه پالایشگاه فجر


کارفرما: شرکت ملی گاز ایران
نوع قرارداد: یک قلم
محل اجرای پروژه: عسلویه ٫ پالایشگاه فجر استان بوشهر
مدیر عامل ایران آروین : سیامک سلطانیان
تاریخ شروع: ۱۳۸۴/۵/۲۳
تاریخ خاتمه: ۱۳۸۶/۹/۱۷ (تزریق گاز)
پیشرفت پروژه: ۱۰۰٪
عملیات اجرائی پروژه شامل:

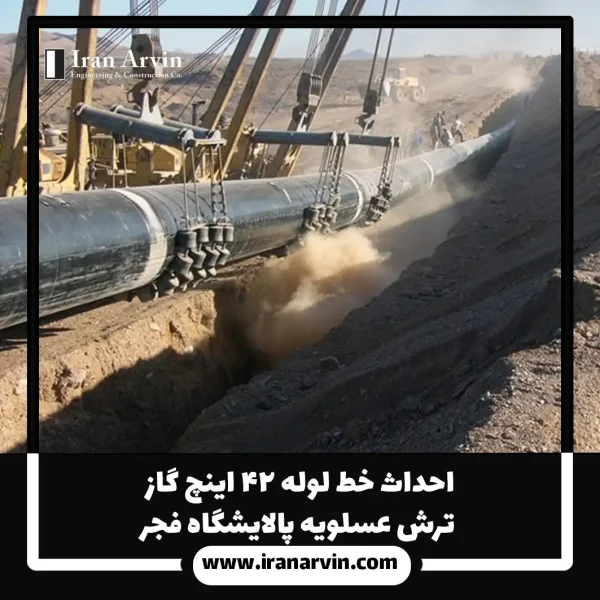

احداث خط لوله ۴۲ اینچ به طول ۷۰ کیلومتر با پوشش پلی اتیلن می باشد. عملیات اجرایی شامل احداث جاده های دسترسی ومسیر سازی، احداث کانال، حمل و ریسه لوله ها در کنار کانال، خم کاری و جوشکاری، پرتونگاری، زنگ زدایی و عایق سرجوش ها، قراردادن لوله در کانال، پرکردن کانال، احداث سیستم حفاظت کاتدیک، انجام تست هیدرواستاتیک و آزمایش پوشش لوله و راه اندازی می باشد. و همچنین عملیات احداث در مورد ایستگاه ارسال و دریافت توپک، ۱۲ مورد ایستگاه های شیر بین راهی، حدود ۵۰ مورد عبور از رودخانه و جاده های آسفالته، خاکی، کانال و مسیل را نیز شامل میشود.
نحوه تهیه مصالح : تهیه مصالح و تجهیزات اختصاصی پروژه به عهده کارفرما بوده است .
