احداث خط لوله ۵۶ اینچ گاز سراسری چهارم – قطعات هشتم، نهم و دهم

احداث خط لوله ۵۶ اینچ گاز سراسری چهارم

کارفرما کارفرما: شرکت ملی گاز ایران

نوع قرارداد: یک قلم

محلمحل اجرای پروژه: استان‌های فارس و اصفهان (آباده / تیران)

کارفرما مدیر عامل ایران آروین : سیامک سلطانیان



تاریخ تاریخ شروع: ۱۳۸۳/۹/۱۳

تاریخ تاریخ خاتمه: ۱۳۸۳/۹/۲۰

پیشرفت پروژه: ۱۰۰٪

نحوه تأمین مصالح:

کلیه مصالح و تجهیزات اختصاصی پروژه توسط کارفرما، شرکت ملی گاز ایران، تأمین شده است.

شرح عملیات اجرایی:

پروژه شامل احداث خط لوله با قطر ۵۶ اینچ به طول ۲۵۰ کیلومتر با پوشش پلی‌اتیلن (Polyethylene Coating) می‌باشد.

مراحل اصلی اجرای پروژه عبارت‌اند از:

احداث جاده‌های دسترسی و مسیرسازی (Access Roads & Right-of-Way Preparation)

احداث کامل کانال (Trenching)

حمل و ریسه کردن لوله‌ها (Pipe Stringing) در کنار کانال

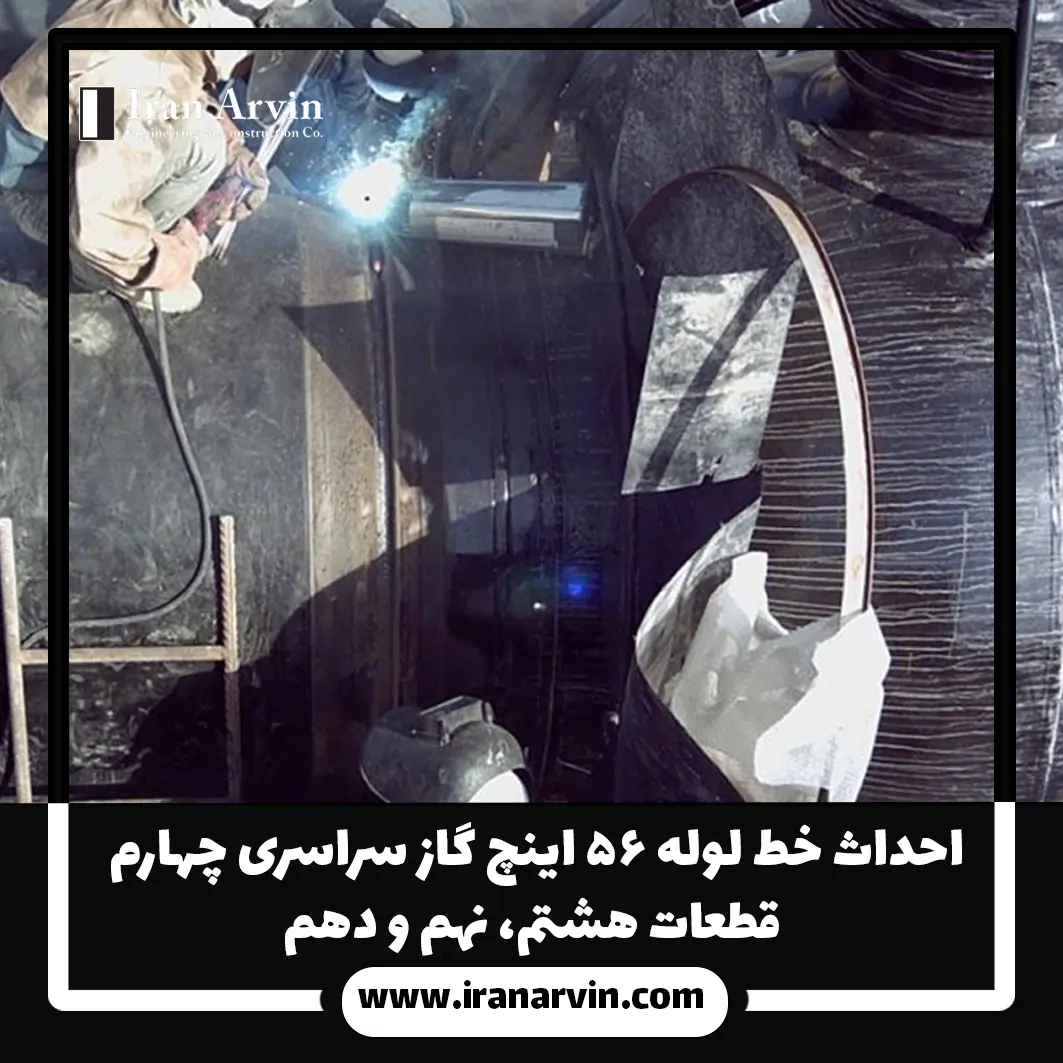

خم‌کاری (Pipe Bending)، جوشکاری (Welding) و پرتونگاری (Radiography)

زنگ‌زدایی (Surface Cleaning / Sand Blasting) و عایق‌کاری سرجوش‌ها (Joint Coating / Wrapping)

قرار دادن لوله در کانال (Lowering-In) و پرکردن کانال (Backfilling)

احداث سیستم حفاظت کاتدیک (Cathodic Protection System)

انجام تست هیدرواستاتیک (Hydrostatic Test)

پوشش عایق نهایی و راه‌اندازی (Final Coating & Commissioning)

علاوه بر موارد فوق، پروژه شامل:

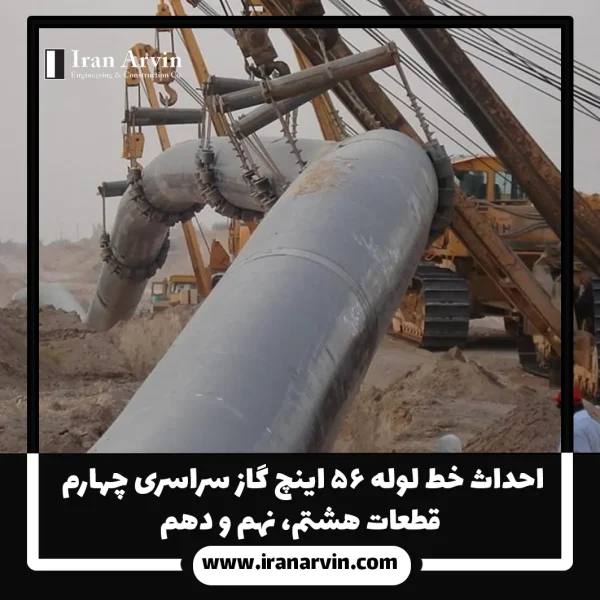

۴ ایستگاه ارسال و دریافت توپک (Pig Launcher & Receiver Stations)

۱۰ ایستگاه شیر بین‌راهی (Block Valve Stations)

حدود ۳۰۰ عبور از رودخانه‌ها، جاده‌های آسفالته و خاکی، کانال‌ها و سیل‌بندها (Crossings)

حدود ۴٬۲۰۰٬۰۰۰ مترمکعب عملیات خاکی (Earthwork Volume)

به علت نیاز فوری شرکت ملی گاز ایران، خط لوله بدون تکمیل تست هیدرواستاتیک مورد بهره‌برداری قرار گرفت و سپس عملیات تکمیل تست و راه‌اندازی کامل در همان بازه زمانی انجام شد.

توضیحات تکمیلی:

پروژه احداث خط لوله ۵۶ اینچ گاز سراسری چهارم – قطعات هشتم تا دهم، از طرح‌های کلیدی شبکه انتقال گاز کشور به شمار می‌رود. این پروژه نقش مهمی در تقویت ظرفیت انتقال گاز از مناطق جنوبی به استان‌های مرکزی ایفا می‌کند.

حجم گسترده عملیات خاکی و تعداد بالای عبورها از رودخانه‌ها و جاده‌ها، نیاز به برنامه‌ریزی دقیق مهندسی و هماهنگی بین تیم‌های اجرایی داشت. بهره‌گیری از فناوری‌های پیشرفته در جوشکاری، پرتونگاری و حفاظت کاتدیک باعث شد پروژه در زمان کوتاه و با کیفیت کامل به بهره‌برداری برسد.

احداث خط لوله ۵۶ اینچ گاز سراسری چهارم
