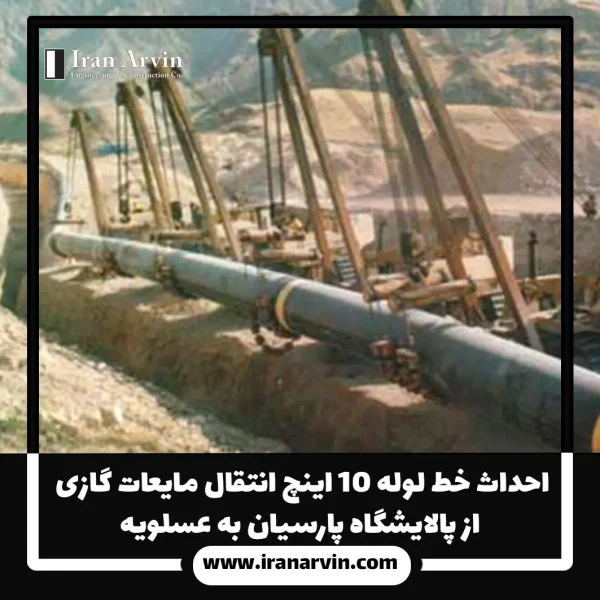

احداث خط لوله ۱۰ اینچ انتقال مایعات گازی از پالایشگاه پارسیان به عسلویه

کارفرما: شرکت ملی گاز ایران
نوع قرارداد: یک قلم
محل اجرای پروژه: خوزی / عسلویه
مدیر عامل ایران آروین : سیامک سلطانیان
تاریخ شروع: ۱۳۸۱/۶/۹
تاریخ خاتمه: ۱۳۸۱/۱۱/۸
پیشرفت پروژه: ۱۰۰٪
شرح عملیات اجرایی:
پروژه شامل احداث خط لوله ۱۰ اینچ فولادی با پوشش پلیاتیلن به طول ۴۷ کیلومتر جهت انتقال مایعات گازی (+C5) از پالایشگاه پارسیان به فاز یکم طرح پارس جنوبی در عسلویه بوده است. از این مسیر، حدود ۴۲ کیلومتر به موازات خط لوله ۵۶ اینچ چهارم اجرا شده و بخش باقیمانده در مسیر مستقل قرار داشته است.
عملیات اجرایی پروژه شامل مراحل زیر بوده است:
احداث مسیر و باند عملیات ساختمانی در طول مسیر برای عبور تجهیزات و نیروهای اجرایی
حفر کانال، حمل و ریسه لولهها، خمکاری و جوشکاری لولهها با رعایت استانداردهای ملی و بینالمللی
پرتونگاری و عایق سرجوشها برای تضمین ایمنی و کیفیت خط لوله
قرار دادن لوله در کانال و پرکردن کانال مطابق نقشههای مهندسی
نصب سیستم حفاظت کاتدیک جهت جلوگیری از خوردگی و افزایش طول عمر خط لوله
انجام تست هیدرواستاتیک و راهاندازی خط لوله با رعایت الزامات ایمنی
علاوه بر عملیات اصلی، پروژه شامل اجرای زیرساختهای تکمیلی نیز بوده است:
احداث دو ایستگاه ارسال و دریافت توپک در ابتدا و انتهای خط
نصب چهار ایستگاه شیر اتوماتیک قطع جریان / شیر جداکننده بینراهی
عبور از ۳ رودخانه و آبگیر، ۱ جاده آسفالته، و ۲۵ مسیل و آبراهه
نصب دو لوله HDPE و منهولهای مربوطه جهت عبور کابل فیبر نوری در سراسر مسیر
تأمین مصالح و تجهیزات:
تهیه مصالح و تجهیزات اختصاصی پروژه به عهده کارفرما بوده است و شرکت ایران آروین با هماهنگی کامل با کارفرما، عملیات اجرایی را با دقت و کیفیت بالا به پایان رسانده است.
توضیحات تکمیلی:
این خط لوله یکی از بخشهای مهم شبکه انتقال مایعات گازی در فاز اول طرح پارس جنوبی است و نقش حیاتی در تأمین سوخت و خوراک صنایع گازی و پتروشیمی منطقه دارد. طراحی مسیر دقیق، اجرای عملیات حفاظتی و تجهیزات ایستگاهی، علاوه بر تضمین ایمنی و پایداری خط، به بهرهبرداری بهینه از منابع انرژی کشور کمک کرده است.پروژه نمونهای از توانمندی شرکت ایران آروین در مدیریت پروژههای پیچیده و هماهنگی با شرکت ملی گاز ایران است و نشاندهنده توان فنی، مهندسی و اجرایی این شرکت در حوزه خطوط انتقال انرژی است.
