اجرای سیستم‌های پایدارساز سقوط سنگ و طرح حفاظت از تسمه نقاله – مجتمع مس سونگون

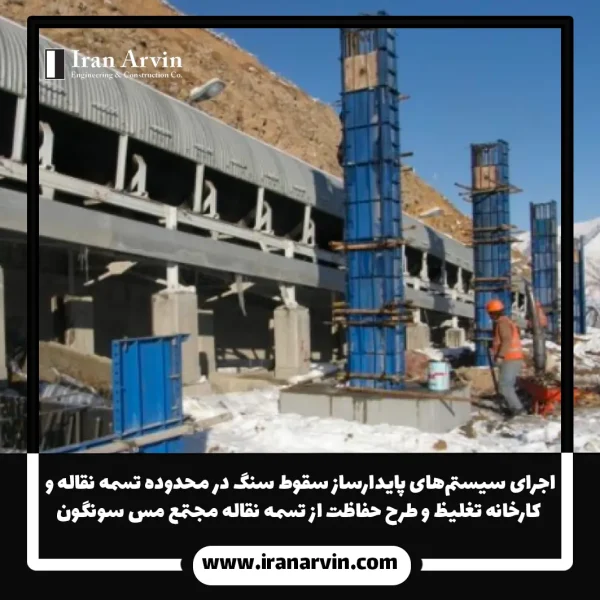

اجرای سیستم_های پایدارساز سقوط سنگ

کارفرما کارفرما: شرکت ملی صنایع مس ایران

نوع قرارداد: یک قلم

محلمحل اجرای پروژه: آذربایجان شرقی (تبریز – معدن مس سونگون)

کارفرمامدیرعامل شرکت ایران آروین (کارفرما): سیامک سلطانیان



تاریخ تاریخ شروع: ۱۳۸۹/۸/۸

تاریخ تاریخ خاتمه: ۱۳۹۱/۷/۱

پیشرفت پروژه: ۱۰۰٪

  • ۱. بخش‌های اصلی پروژه

    الف- تغییر مسیر (Route Diversion)

    بازنگری طراحی پایه (Base Design Review)

    صحه‌گذاری طراحی پایه (Base Design Validation)

    انجام اصلاحات در صورت نیاز (Design Modifications)

    طراحی تفصیلی با انجام عملیات ژئوتکنیک (Detailed Design & Geotechnical Works)

    رعایت اسناد فنی مبنا (Compliance with Technical Specifications)





    ب – تعویض کلاس ساختمانی خط لوله دوم (Pipeline Class Replacement)

    تغییر کلاس ساختمانی حدود ۱٫۵ کیلومتر در حوالی روستای تنگه رواق (Pipeline Class Change, 1.5 km)

    برش و آزادسازی لوله‌های موجود (Cutting and Freeing Existing Pipes)

    بیرون آوردن لوله‌های برش شده از کانال، دپو و حمل به یارد بهره‌بردار (Pipe Removal, Staging and Transportation)





    ج – جابجایی Blow Down (Blow Down Relocation)



    اجرای کلیه عملیات اجرایی جهت جابجایی Blow Down موجود (Execution of All Necessary Works for Blow Down Relocation)

    علت: نزدیک بودن Blow Down در تأسیسات خط لوله ۴۰ اینچ با خط لوله ۵۶ اینچ دهم (Proximity Issue with Existing 40-inch and 56-inch Pipelines)



    ۲. عملیات اجرایی (C – Construction)

    عملیات اجرایی چهار بخش فوق شامل موارد زیر است:

    تحویل و حمل لوله‌ها (Pipe Delivery and Transportation)

    عایق‌کاری لوله‌ها و حمل لوله‌های عایق‌شده به محل پروژه (Pipe Insulation and Transportation)

    پیاده‌سازی مسیر و مسیرسازی (Route Deployment & Preparation)

    کانال‌کنی (Trenching)

    ریسه‌گذاری، خم‌کاری و جوش‌کاری لوله‌ها (Pipe Laying, Bending, and Welding)

    عایق‌کاری سرجوش‌ها (Joint Insulation)

    آزمایش هیدرواستاتیک و کیفیت پوشش (Hydrostatic & Coating Quality Testing)

    احداث سیستم حفاظت کاتدیک (Cathodic Protection System Installation)

    نصب و راه‌اندازی ایستگاه ارسال توپک در پاوه و تکمیل ایستگاه دریافت توپک در دوراهان (Pig Launcher and Receiver Stations Installation)

    نصب شش عدد شیر بین راهی ۵۶ اینچ   (۵۶-inch Block Valves Installation)

    عبور از ۱۸ جاده آسفالته به روش پایپ جکینگ (Pipe Jacking Across Asphalt Roads)

    عبور از دو رودخانه خرسان و شمس‌آباد (River Crossings: Khersan & Shamsabad)

    ۶۰ مورد عبور از آبرو و مسیل (Culvert and Channel Crossings)

    نصب کابل فیبر نوری در کانال جداگانه طول مسیر (Fiber Optic Cable Installation in Dedicated Trench)







    ۳. حجم خاکبرداری و مصالح (Earthworks & Materials)

    حجم کل خاکبرداری: ۴٬۰۰۰٬۰۰۰ مترمکعب  (m³ Excavation 4000000)

    ۸۰٪ خاکبرداری در زمین‌های سنگی با استفاده از ماشین‌آلات و مواد سوزا (۸۰% in Rocky Terrain using Specialized Machinery)

    حمل خاک‌های حاصل از عملیات خاکی (Excavated Material Transportation)

    سهم تهیه مصالح اختصاصی: ۲۱٪ (Special Material Procurement)

    سهم عملیات اجرایی: ۷۹٪ (Construction)

    عملیات مکانیکال: ۵۰٪ (Mechanical Works)

    عملیات سیویل: ۵۰٪ (Civil Works)



    ۴. توضیح تکمیلی

    تیم پروژه در طول اجرای عملیات، برنامه‌ریزی و مدیریت دقیقی برای تغییر مسیر و تعویض کلاس خط لوله انجام داد و تمامی مراحل برش، جابجایی و نصب لوله‌ها را با رعایت ایمنی و استانداردهای فنی کنترل و نظارت کرد.

    مهندسین پروژه عملیات عبور از جاده‌ها، رودخانه‌ها و مسیل‌ها را با دقت اجرا کردند و تمامی عبورها به روش پایپ جکینگ و تجهیزات تخصصی صورت گرفت. همچنین، تیم فنی کابل فیبر نوری را در کانال جداگانه نصب و آزمایشات لازم را انجام داد تا عملکرد سیستم‌های ارتباطی تضمین شود.

    پروژه همچنین شامل مدیریت خاکبرداری و حمل مصالح در زمین‌های سخت و سنگی بود که با استفاده از تجهیزات ویژه و مواد انفجاری انجام شد. تمامی مراحل، از برنامه‌ریزی تا اجرا، توسط تیم‌های تخصصی کنترل کیفیت و مهندسی به صورت مستمر بررسی و ثبت شد.

    این اقدامات موجب شد که پروژه با موفقیت و مطابق زمان‌بندی تعیین شده به بهره‌برداری برسد و اهداف عملیاتی و فنی محقق شوند.
